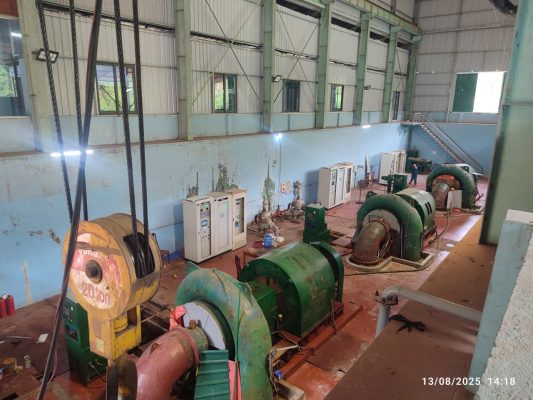

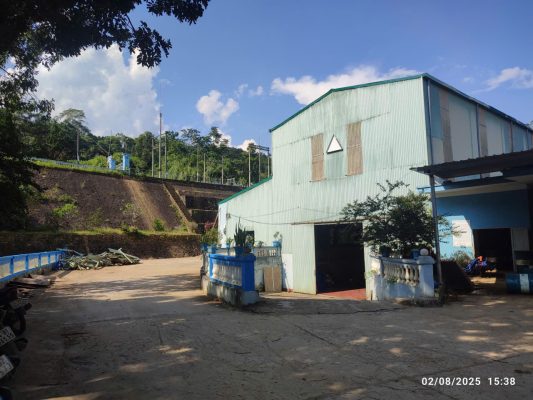

Nhà máy Thủy điện Nậm Hô (tọa lạc tại Bát Xát, Lào Cai), công suất 7,5 MW với 3 tổ máy, đã hoạt động ổn định từ năm 2009. Tuy nhiên, sau nhiều năm vận hành, các hệ thống điều khiển và bảo vệ cũ dần xuống cấp, ảnh hưởng đến độ tin cậy và khả năng đáp ứng yêu cầu vận hành lưới điện hiện đại.
Để giải quyết thách thức này, Công ty TNHH Công Nghệ Thủy Điện (HYTECH) đã hợp tác cùng Chủ đầu tư để thực hiện dự án nâng cấp toàn diện. Chúng tôi đã SẢN XUẤT, CHẾ TẠO, CUNG CẤP và LẮP ĐẶT hệ thống tủ điện và điều khiển thế hệ mới, đảm bảo nhà máy hoạt động an toàn, hiệu quả và tối ưu hóa khả năng điều khiển từ xa.

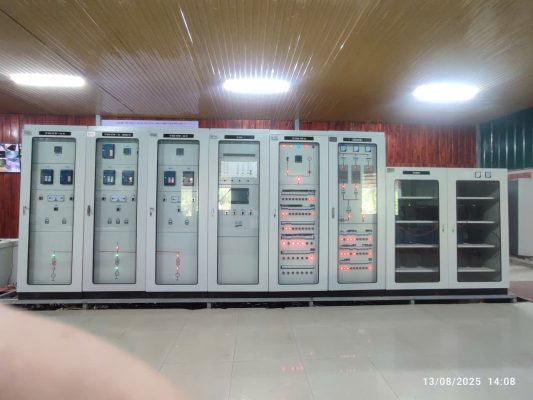

Phạm Vi Cung Cấp Toàn Diện Của HYTECH
HYTECH đã cung cấp trọn gói các hạng mục tủ điện và điều khiển theo công nghệ số tiên tiến, thay thế hoàn toàn các thiết bị đã lỗi thời. Danh mục cung cấp chi tiết bao gồm:
Hạng mục Tủ | Số lượng | Chức năng Chính |
---|---|---|
Tủ Điều khiển Tổ máy (LCU) | 3 tủ | Điều khiển và giám sát tại chỗ cho mỗi tổ máy (khởi động, dừng máy, đồng bộ, điều tốc). |
Tủ Bảo vệ Rơ-le SEL | 3 tủ | Bảo vệ tổ máy, máy biến áp và đường dây khỏi các sự cố điện (quá dòng, chạm đất, quá áp, v.v.). |
Tủ Điều khiển Trung tâm (DCS) | 1 tủ | Thu thập dữ liệu (SCADA), điều khiển tập trung, quản lý vận hành toàn bộ nhà máy và kết nối với Trung tâm Điều độ. |
Tủ Phân phối Nguồn AC | 1 tủ | Phân phối nguồn xoay chiều (AC) cho các phụ tải và thiết bị phụ trợ trong nhà máy. |
Tủ Sạc và Phân phối Nguồn DC | 1 tủ | Cung cấp nguồn một chiều (DC) liên tục cho hệ thống bảo vệ, điều khiển và kích từ (nguồn dự phòng quan trọng). |
Lắp Đặt Nhanh Chóng và Chuyển Giao Công Nghệ
Với sự phối hợp chặt chẽ và chuyên nghiệp, đội ngũ kỹ sư HYTECH đã hoàn thành dự án tích hợp hệ thống phức tạp này chỉ trong vòng 9 ngày, đảm bảo thời gian ngừng máy tối thiểu cho Nhà máy Thủy điện Nậm Hô:
Giai đoạn & Thời gian | Hoạt động Chính |
---|---|
Ngày 02/09 – 03/09 | Lắp đặt cơ khí và đấu nối tủ Điều khiển (LCU) và tủ Bảo vệ cho Tổ máy H1. |
Ngày 04/09 – 05/09 | Lắp đặt, đấu nối ủ Điều khiển (LCU) và tủ Bảo vệ cho Tổ máy H2. Song song, lắp đặt Tủ Phân phối AC và Tủ Sạc/DC. |
Ngày 06/09 – 07/09 | Hoàn tất lắp đặt ủ Điều khiển (LCU) và tủ Bảo vệ cho Tổ máy H3. Bắt đầu lắp đặt và cấu hình Tủ Điều khiển Trung tâm (DCS). |
Ngày 08/09 – 09/09 | Chạy thử nghiệm liên động toàn hệ thống, hiệu chỉnh thông số vận hành trên LCU và DCS, kiểm tra logic bảo vệ từng tổ máy. |

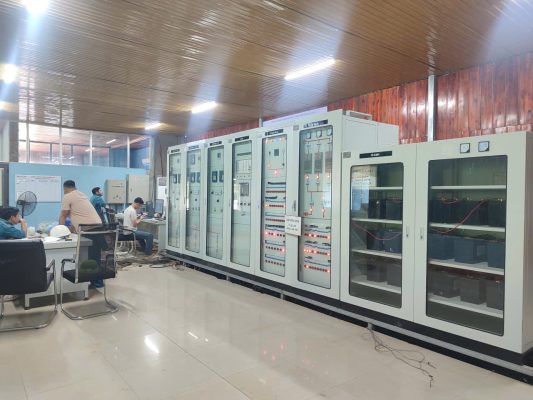

Ngày 10/09 | Hoàn tất thử nghiệm, ký biên bản nghiệm thu và chính thức đưa hệ thống mới vào vận hành thương mại. |
